台電馬鞍壩首座水上光電站啟用 年發38萬度電可抵廠內3分之1用電

2018-08-10 19:02

? 人氣

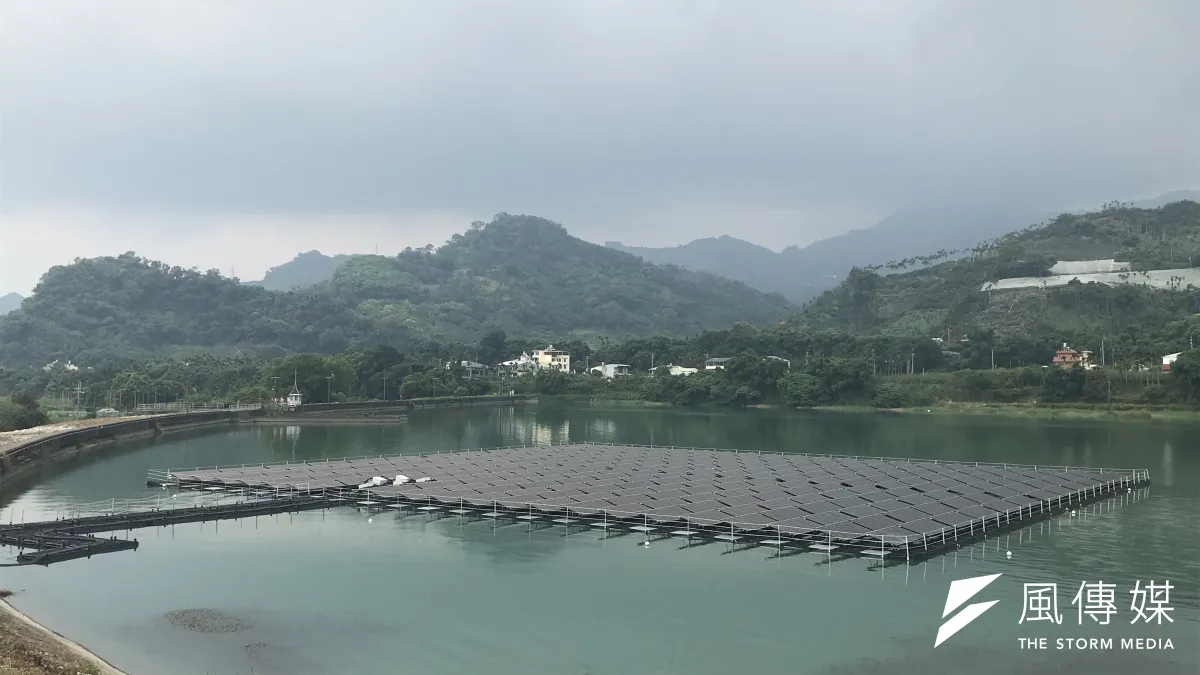

台電在大甲溪馬鞍壩打造首座水上太陽光電站,今年3月已經併聯發電,預估一年可以發出38萬度電,相當於1152戶家庭的月用電量。(廖羿雯攝)

台電在大甲溪馬鞍壩打造首座水上太陽光電站,今年3月已經併聯發電,預估一年可以發出38萬度電,相當於1152戶家庭的月用電量。(廖羿雯攝)

我國政府正力推再生能源,台電也在大甲溪馬鞍壩打造首座水上太陽光電站,從去年8月開始動工,花費約2400萬元,今年3月已經併聯發電,預估一年可以發出38萬度電,相當於1152戶家庭的月用電量。台電今(10)日舉辦水上光電站啟用典禮,董事長楊偉甫表示,除了現有的大甲溪水力電廠、水上光電站以外,接下來還會推動小水力發電建設,增加綠色能源。

透過<Google新聞> 追蹤風傳媒

原先台電在馬鞍壩上游的大甲溪沿線,便設有德基、青山、谷關、天輪、馬鞍、社寮及后里等7座電廠及機組,共同組成大甲溪水力發電廠,去年發電達23億度、超過全國水力發電比例40%。現又選定日照充足、少遮蔽的馬鞍壩後池,鋪設總面積3000平方公尺的浮動型光電板,覆蓋水面比率3.3%,為大甲溪流域建造雙綠能電廠。

馬鞍後池是台電的首座水上光電站,全部使用高效能的發電模組,裝置容量為300瓩,從3月開始進入併聯發電測試,截至7月底已發出14萬5807度電。台電估計一年約可發出38萬度電,相當於1152戶家庭用戶的月用電量。

20180810-台電在大甲溪馬鞍壩打造首座水上太陽光電站。(台電提供)
台電在大甲溪馬鞍壩打造首座水上太陽光電站,鋪設總面積3000平方公尺的浮動型光電板,覆蓋水面比率3.3%。(台電提供)

正式啟用後,馬鞍壩水上光電站的發電將全數投入台電電廠自用,台電大甲溪發電廠副廠長劉演鎮指出,現階段大甲溪發電廠本身一天約使用3000多度電,而水上光電站一天可發電1000到1200度,將可以供應廠區內3分之1的用電。

馬鞍壩上所使用的太陽能光電設備屬於高效能模組,以今年下半年的躉購費率來說,浮動型光電發電費率為4.9715元/度,比地面型光電每度電高了0.4元,不過其建設成本也比較高。台電說明,浮動型光電板因透過水面浮台得以設在水上,故有助於降溫、提高發電效率,長遠來看利潤更為可期。

20180810-台電在大甲溪馬鞍壩打造首座水上太陽光電站,圖為水上光電設備。(廖羿雯攝)
目前馬鞍壩已經設置完成的水上光電,其發電將全數用於大甲溪發電廠的廠用電。圖為水上光電設備。(廖羿雯攝)

對於民眾可能擔憂的光照、水源污染問題,台電董事長楊偉甫在致詞時特別強調,水上光電板上仰角度設定在8-15度,光線不會折射到岸邊,對於岸上或週遭居民的影響微乎其微,並保證全部都使用無毒的材料,水源會再經過水廠的檢測處理才做後續利用。台電承諾會和自來水公司共同為水質把關。

目前馬鞍壩已經設置完成的水上光電,其發電將全數用於大甲溪發電廠的廠用電,不過楊偉甫提到,未來會考慮將太陽光電的鋪設面積再行擴大;而台電人員解釋,倘若要擴大鋪設,將會參考國外作法,視不同的用水目的來考量最終光電設備的覆蓋比例,屆時多出來的太陽光電也可望供給為民生用電。
